方案選擇
天台防水要起底重造,還是免起底聚脲噴塗?適用條件與選擇指南
同一個天台,表面看似完整,下面的舊層卻未必穩定。選方案的起點是「哪些層可以保留」,不是哪種物料名稱較吸引。
重點答案
天台是否需要起底,應先確認舊層與基面能否可靠保留。若大範圍鬆脫、底層失效,或需要重整坡度及收口,應評估全面起底重造;若舊層穩固、含水及相容性符合指定系統要求,而且排水與接駁可妥善處理,才評估免起底聚脲噴塗。免起底仍包括清理、修補、底油及細節處理;兩者都不能單憑相片定案。
編輯記錄
發布日期2026-09-14
更新日期2026-09-14
內容負責精研防水工程有限公司
本文提供工程決策及紀錄框架,不替代現場勘察、指定產品施工文件、結構評估或合約。示意圖不是施工圖;相片不等於測試合格證明。

方案評估項目
選方案前,先核對六項現場條件。

01
舊層:是局部問題,還是整體失去黏結?
把起泡、翹邊、剝落及曾補修位置畫在同一張屋面圖。需要時由工程人員安排探查或黏結測試;表面牢固不代表下層同樣可靠。
建議紀錄現況分區圖、舊層資料、探查位置與測試結果
02
基面:是否存在未處理的潮濕或鬆弱部分?
確認基層狀況及水分來源,再按指定產品方法量度與判讀。不要把一個品牌的含水限值套用到另一系統,亦不要以表面曬乾當作底層已乾。
建議紀錄量度方法、位置、日期、讀數及選定系統要求
03
排水:加一層防水能否解決現有積水?
先分辨堵塞、局部低點與整體坡度問題。防水層本身不等於找坡層;如需重新處理坡度,應把基面工程和去水口接駁一併列入範圍。
建議紀錄雨後水流、低點標記、去水口位置與擬議修整範圍
04
細節:牆腳、門檻及管道能否連續接駁?
檢查新舊系統交界、上翻終端及後加設備固定點。大面可以噴塗,不代表所有邊位都已有足夠施工空間或可靠收口。
建議紀錄細節近照、接駁圖及受設備遮擋的位置
05
物料:有沒有完整系統,而非只有面料名稱?
報價應能追溯至產品型號、底油、細節處理、主要防水層及需要的保護面。對未知舊塗層,先由供應商或工程團隊確認相容性與試作安排。
建議紀錄產品技術文件版本、系統組合及相容性確認紀錄
06
工程安排:保留與拆除如何影響住戶?
比較搬運、廢料、噪音、遮蔽、天氣窗口、設備移位及分區交接。免起底可能減少拆除工作,但不代表任何現場都能縮短至同一工期。
建議紀錄施工範圍表、住戶出入安排、天雨備案及還原清單
Repair decision
全起底重造或免起底聚脲,應按現場條件選擇。
沿用首頁 System selection 的兩大方向,先核對舊層、基面、含水及排水條件,再決定工程範圍。

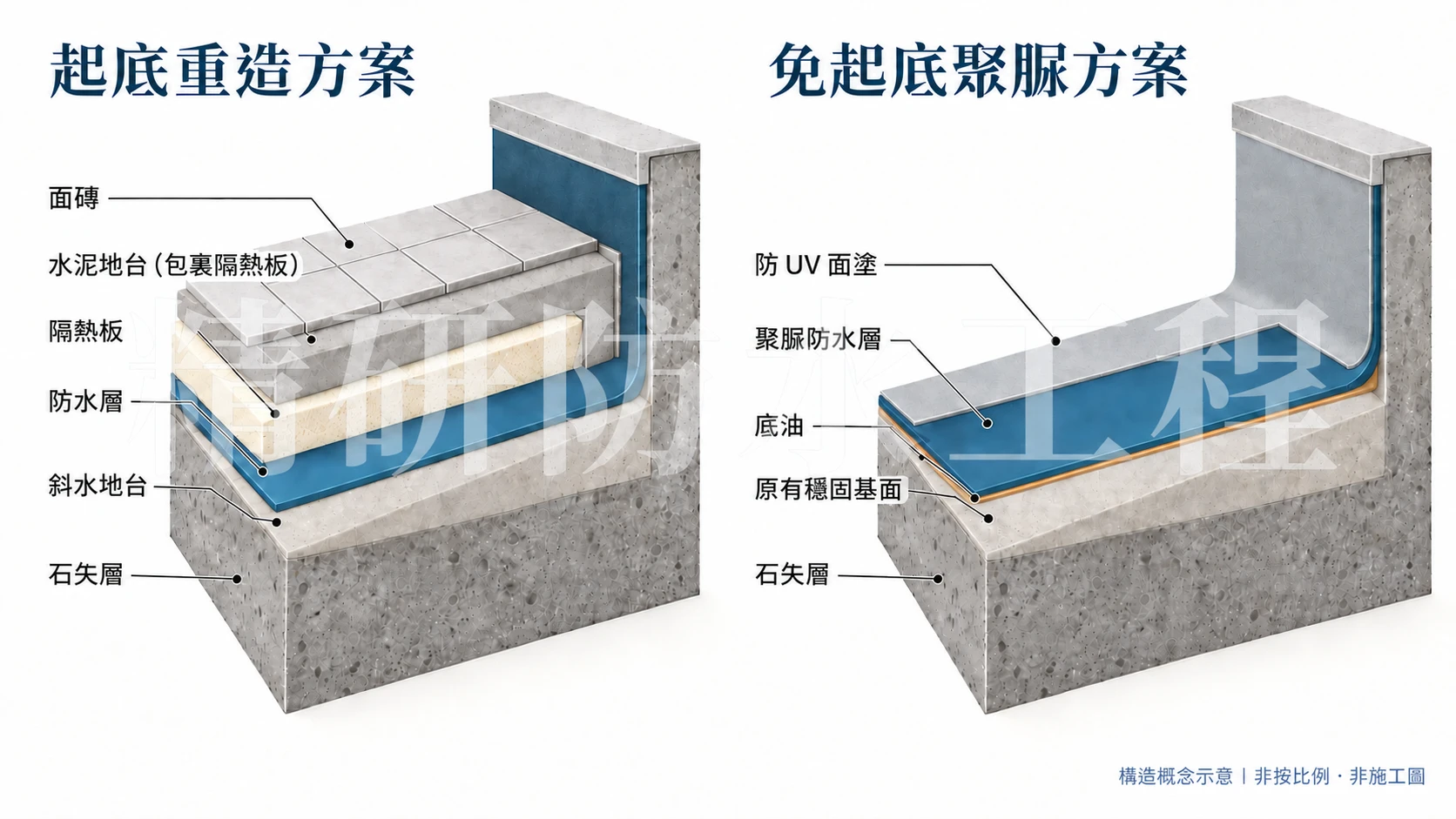

01 / Full removal
全起底重造天台防水系統
以高層複式住宅為場景,呈現舊層處理、基面準備及全起底防水工程的施工尺度。
查看適用條件與限制
- 較適合的情況
- 舊防水層大範圍失效、空鼓或剝落,基面需要修復,或需要重新處理排水坡度及細節。
- 工程前需確認
- 拆除範圍、基面修補、排水坡度、防水層、保護或還原,以及設備與其他工種協調。
- 主要限制
- 工程範圍和工期較大,報價必須清楚列出拆除、廢料處理、還原、測試及不包括項目。
02 / Overlay system
免起底聚脲(Polyurea)無縫噴塗
以住宅天台、油站及地庫等工程片段展示 Polyurea 免起底防水的應用;實際是否適合仍須按基面、含水、排水及舊層狀況確認。
查看適用條件與限制
- 較適合的情況
- 基層及大部分舊層仍穩定,可在完成清理、修補與細節加強後建立連續防水面。
- 工程前需確認
- 舊層黏結、基層含水、物料相容性、排水坡度和收口位置。
- 主要限制
- 不能以新塗層掩蓋鬆脫、長期含水或排水設計問題。
從工程相簿看工序,不只看完成面

拆除階段|照片能說明正在處理舊層,不能單憑碎料判定拆除深度;實際保留及拆除界線應在工程範圍表註明。

基面處理|來自另一工程的工序示例,並非上一張相片的同一現場。照片不證明含水或拉拔測試已達標。

噴塗階段|展示大面屋面施工方式;所用產品型號、膜厚及是否保留舊層,須以該案工程文件確認。
Further guidance
按需要展開進一步判斷及查詢準備。
Decision boundary
起底是工程範圍;聚脲是物料/施工系統,並非完全相反的選項。
全起底重造描述的是拆除、基面重整和重建範圍;聚脲描述的是一類防水材料。完成起底後也可能採用聚脲,因此比較報價時,應先比較保留哪些層,再比較採用什麼系統。
本頁沿用網站的兩個常見服務方向:全面起底重造,以及經評估後保留舊層的聚脲覆蓋。它們不是唯一可行方案,也不是單靠屋齡就能作出的選擇。
- 01先問:拆至哪一層?哪些舊層仍需承托新系統?
- 02再問:基面、排水及收口要怎樣處理?
- 03最後問:指定系統的驗收及保養條件是什麼?
Official guidance
屋宇署的維修原則如何幫助判斷?
屋宇署《樓宇維修全書》4.1.3(a) 將老化屋面防水的整體更新、局部修補限制及施工細節分開說明。這支持先調查失效範圍,再決定處理方法,而不是不分狀況地再加一層。
這份指引不是任何特定聚脲產品的施工規格,也不能直接證明你的天台必須全部拆除。本文的六項清單是便於業主提問的編輯整理,最終判斷仍需現場資料。
Manufacturer evidence
免起底不等於直接噴:原廠文件應核對什麼?
例如 Sika 的 Sikalastic-841 ST 原廠頁列出混凝土系統的底油及噴塗膜施工資料;Sikalastic-702 則屬另一種混合聚脲液態系統,有自己的施工條件與固化資料。兩份文件的共同啟示是先辨認指定產品與系統,而不是把所有「聚脲」當作同一做法。
引用這些產品只為說明如何閱讀技術文件,不代表本站每個案例均使用該型號。厚度、含水、溫濕度、覆塗時間及保護面,須以本項目獲確認的最新文件為準。
依據:[2] Sika Hong Kong:Sikalastic®-841 ST 原廠資料[3] Sika Hong Kong:Sikalastic®-702 原廠資料
- 01產品及系統型號是否寫清楚?
- 02現有基面是否在適用範圍內?
- 03未知舊物料如何確認相容性?
- 04天雨、停工或超過覆塗窗口如何處理?
Quotation preparation
把比較變成一份可報價的工程範圍。
向兩個承建商索取報價時,盡量提供相同的屋面範圍、現況照片及出入條件,再逐項核對拆除、修補、排水、邊位、保護還原和交接文件。只比較總價,容易把不同工程範圍當成同一方案。
若你已有報價,可先整理「包括/不包括/待勘察確認」三欄。暫未能確定的底層缺陷,應寫明探查後如何確認和處理變更,不必先假定所有隱藏情況都已包含。
- 01屋面全景、約略面積及已知維修歷史
- 02去水口、女兒牆、門檻及設備底座近照
- 03漏水時間、積水位置及使用限制
- 04要交付的相片、測試、保養及還原文件
FAQ
住宅業主常見問題
舊防水層未剝落,就一定可以免起底嗎?+
不一定。還要檢查下層黏結、基層含水、舊物料相容性及細節接駁;有疑問時需安排探查或試作,不能只憑表面外觀決定。
全面起底後還可以用聚脲嗎?+
可以評估。起底是拆除與重建範圍,聚脲是一類材料系統;應在基面重整後,由工程團隊按用途與原廠要求選定完整系統。
聚脲可以直接把天台積水問題解決嗎?+
不應這樣假設。先確認去水口、坡度及局部低點;是否需要找坡或排水修整,應與防水工程一起界定。
免起底是否一定便宜,而且一天完成?+
不能保證。保留舊層或可減少拆除,但清理、修補、含水處理、遮蔽、天氣及細節仍影響成本與工期;噴塗時間不等於整項工程時間。
傳相片後可以立即確定方案嗎?+
相片可協助初步分流和安排勘察;無法可靠確認的底層、含水及黏結狀況仍須現場核對,正式方案以確認的工程範圍為準。
Source record
資料來源與延伸指南
- 01屋宇署《樓宇維修全書》4.1.3(a):天台(印刷頁 92–94)
官方維修原則:老化防水層、施工細節、測試及書面保養。這是一般指引,不是本案設計或對個別承建商的認可。查閱:2026-09-11。
- 02Sika Hong Kong:Sikalastic®-841 ST 原廠資料
原廠噴塗聚脲產品例子:混凝土系統列有指定底油,並附施工條件及固化資料。只適用於該產品/版本;不能推廣成所有聚脲系統的規格,也不代表照片項目使用此產品。查閱:2026-09-11。
- 03Sika Hong Kong:Sikalastic®-702 原廠資料
以另一種混合聚脲液態系統說明:施工條件、底材含水、露點、覆塗及固化須查閱指定系統文件。此產品不是本文噴塗方案的替代規格。查閱:2026-09-11。
Residential enquiry
不確定天台需要起底,還是可保留舊層?
傳送天台全景、舊層及去水口近照,並說明大概面積和維修歷史,讓工程團隊整理現場勘察需要確認的項目。
